Projet CFA

Nous avions pour mission de monter une infrastructure informatique sécurisée pour une entreprise.

L’infrastructure est composée de :

    2 serveurs Active Directory redondés

    2 serveurs de fichiers redondés

    1 serveur RDS (Bureau à distance)

    1 serveur GLPI (inventaire et ticketing)

    1 serveur VEEAM (sauvegarde)

    1 serveur RSyslog (logs)

    2 Stormshield (pare-feu)

    1 serveur Apache (serveur web)

    1 serveur MariaDB (base de données)

    1 serveur HA Proxy (haute disponibilité pour le serveur web)

    Plusieurs machines clientes sous Windows 10

Les comptes rendus d’installation de la plupart des serveurs sont disponibles ci-dessous.

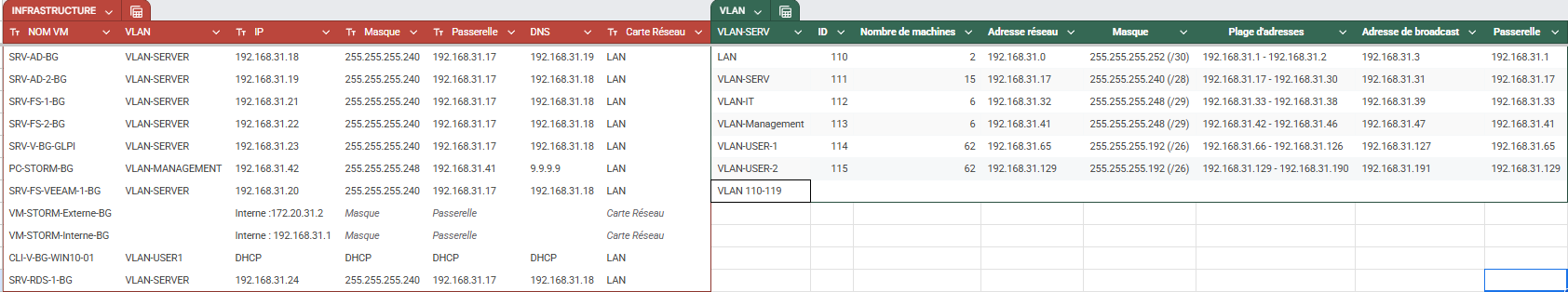

Schéma de l'infrastructure

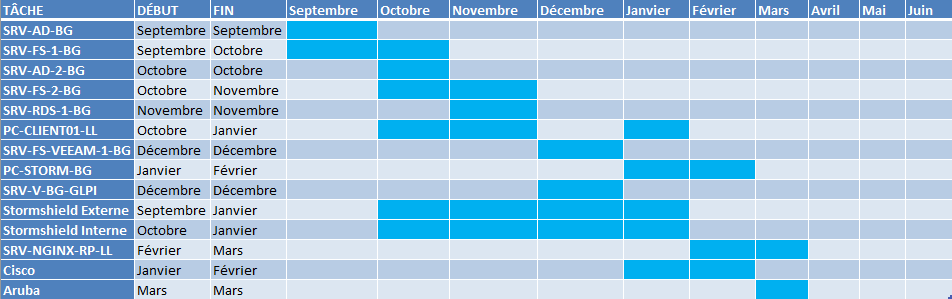

Grantt de l'infrastructure

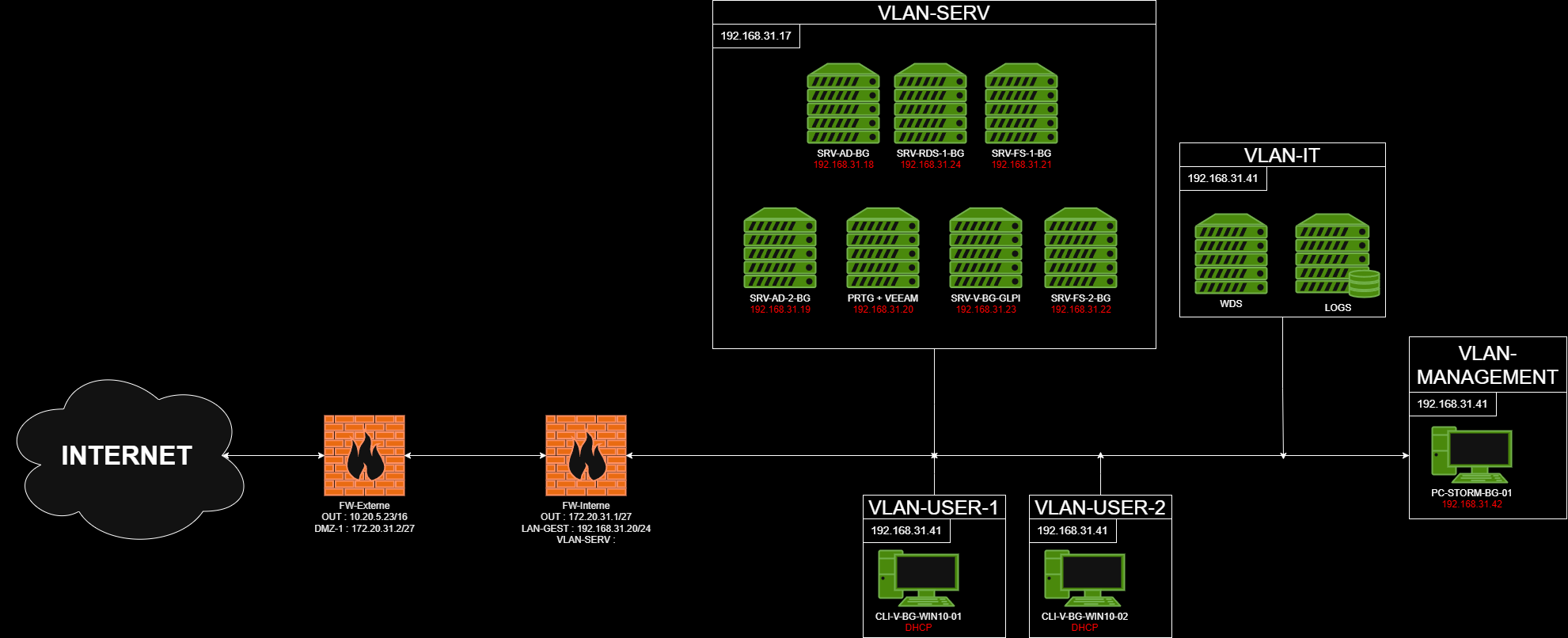

Diagram de l'infrastructure

Comptes Rendus

CR_WIN10_WINSRV

Compte rendu Installation Windows Server

CR_GLPI

Compte rendu Installation et configuration de GLPI

CR_VEEAM

Compte rendu Installation et configuration de VEEAM BACKUP

CR_SRV_FILE

Compte rendu Installation et configuration de serveur de fichiers

CR_POWERSHELL

Compte rendu Script Powershell

CR_PRTG

Compte rendu Installation et configuration de PRTG
